設備保全・メンテナンスの様々な記事をご提供するニュースサイト

改正下水道法が動き出した─「災害復旧の代行」先行施行と熊本地震・点検DXにみる維持管理の現在地

  • 配信日時:

この記事の要点

  • 改正下水道法が2026年7月23日に公布(令和8年法律第65号)。最初に施行されたのは「都道府県による災害復旧工事の代行」で、2026年8月17日から動き出しました。
  • その直前の令和8年熊本地震(7月28日発生)では、全国の自治体・関係団体からの技術者派遣(相互支援)により、下水道施設の応急復旧が8月13日までに完了。「直す力」を全国で融通する仕組みが実地で機能しました。
  • 「見つける・直す」を支えるDXも実装段階へ。埼玉県の「工程一体化DXモデル」は10者体制に拡大し、下水道展’26には管路診断ゾーン・IT・DXゾーンが新設されました。

▶ 法律が公布されて1か月─最初に動いたのは「災害復旧」だった

2025年の道路陥没事故を機に国会へ提出された改正下水道法は、2026年7月23日に公布されました。注目すべきは、その「最初の一手」です。診断基準や公表義務に先んじて、8月17日に先行施行されたのは「都道府県による災害復旧工事の代行」の規定でした。折しも7月28日には令和8年熊本地震が発生し、下水道施設の応急復旧が全国からの支援で進むという、制度の狙いを地で行く出来事が起きています。本記事では、解説記事「なぜ下水道は『見つけても直せない』のか」の続編として、改正法施行の現在地と、この夏本格化した維持管理DXの実装動向を、設備・保全の担当者向けに整理します。

01
令和8年熊本地震─下水道の応急復旧は約2週間で完了した

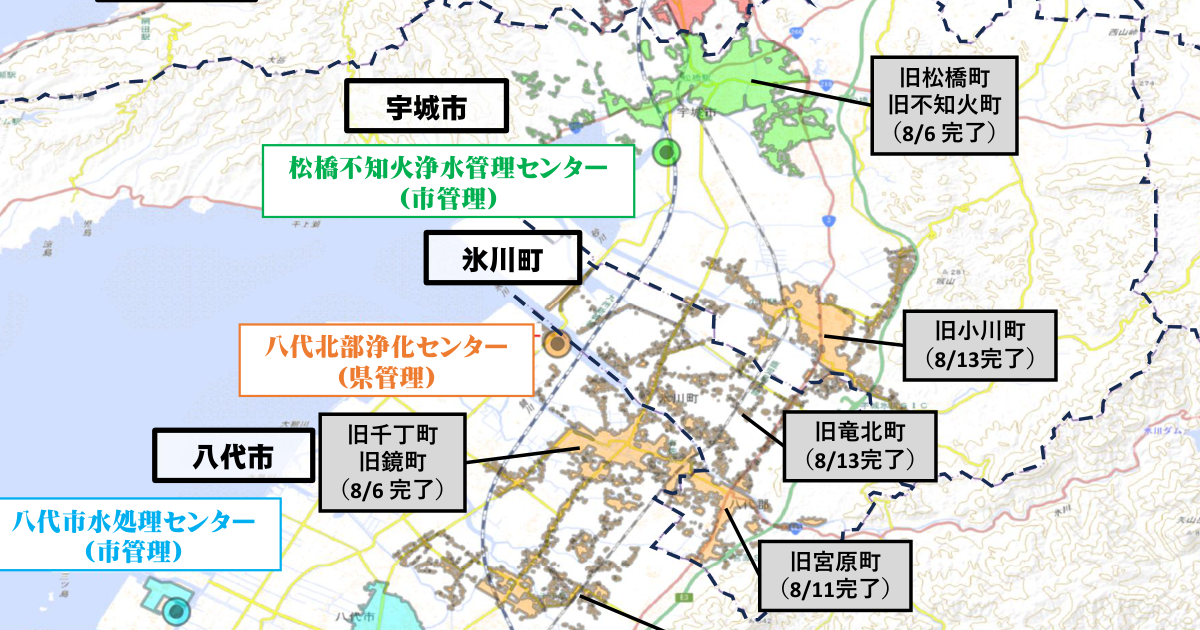

2026年7月28日に発生した令和8年熊本地震では、応急復旧の支援が必要となった八代市・宇土市・宇城市・氷川町の4自治体で、約282kmの管路を対象に応急復旧調査が行われました。国土交通省の発表(8月14日)によれば、下水道管の中に堆積した土砂の清掃や仮設配管の設置といった応急復旧が必要とされた8箇所の施設は、すべて8月13日までに応急復旧を完了しています(八代市・宇土市は8月6日、宇城市・氷川町は8月13日)。今後は本復旧に向けた調査が続けられます。

ここで注目したいのは、復旧の担い手です。日本下水道協会が策定した全国の相互支援ルールに基づいて被災4自治体ごとに支援自治体が決められ、山口県から沖縄県まで九州・中国地方を中心とする各県・各市が、民間等の専門技術者(全国上下水道コンサルタント協会・日本下水道管路管理業協会・日本下水道事業団など)と連携しながら、1日最大27班123名の体制で応急復旧にあたりました。東京都・大阪市・横浜市も現地で技術的支援を行っています。下水道は市町村管理が基本ですが、被災した市町村単独では技術者も機材も足りません。「直す力」を全国で融通する体制が、実際の災害で機能したことになります。

02
改正下水道法の現在地─最初の施行は「災害復旧の代行」

2026年3月27日に閣議決定された「下水道法等の一部を改正する法律案」は、国会での審議を経て7月23日に公布されました(令和8年法律第65号)。診断基準の法制化・維持管理状況の公表義務化といった改正の柱は、施行期日を政令で定めることとされており、順次施行されていく段階にあります(詳しくは用語集「改正下水道法(2026年改正)」を参照)。

8月17日に先行施行された「災害復旧工事の代行」

国土交通省は8月4日、「下水道法等の一部を改正する法律の一部の施行期日を定める政令」等を閣議決定しました。これにより、災害時における都道府県による公共下水道の復旧工事の代行制度に関する規定が2026年8月17日に施行され、代行時の権限範囲や手続きも政令で整備されました。都道府県による災害復旧工事の代行とは、災害時に、市町村が管理する公共下水道の復旧工事を都道府県が代わって実施できる、改正下水道法で創設された制度です。

熊本地震での応急復旧が「関係者の相互支援」で成り立ったことを踏まえると、この先行施行の意味は分かりやすいはずです。善意と調整に頼っていた災害時の応援体制に、法律上の裏付けが与えられたということです。復旧の迅速化という改正の狙いが、公布からわずか1か月足らずで形になったことになります。

下水道維持管理をめぐるこの1年の動き

時期 内容
2025年1月 埼玉県八潮市で下水道管に起因する大規模な道路陥没事故が発生。
2026年3月27日 「下水道法等の一部を改正する法律案」を閣議決定。
2026年4月21日 全国特別重点調査の結果を公表。対策が必要な下水管は全国計748km(緊急度1は201km)。
2026年7月23日 改正下水道法を公布(令和8年法律第65号)。
2026年7月28日 令和8年熊本地震が発生。4自治体の下水道施設が被災し、8月13日までに応急復旧完了。
2026年8月17日 都道府県による災害復旧工事の代行制度に関する規定が施行。

03
おさえておきたいキーワード

キーワード 概要
災害復旧工事の代行 災害時に、市町村が管理する公共下水道の復旧工事を都道府県が代わって実施できる制度。改正下水道法で創設され、2026年8月17日に施行された。
相互支援 日本下水道協会が策定した、被災自治体ごとに支援自治体を決めて技術者派遣等で支える全国ルール。令和8年熊本地震では1日最大27班123名体制で応急復旧を支えた。
工程一体化DXモデル 下水道管路の点検・解析・補修・データ管理という別々に発注されがちな工程を、連携・一元化して回す埼玉県の共同研究の枠組み。
浮流式ドローン 水面に浮かべて流れに乗せる方式のドローン。飛行式では点検が難しい小口径管路や水位の高い管路の内部調査に用いられる。
NETIS 国土交通省の「新技術情報提供システム」。登録された民間技術は公共工事での活用・評価につながるため、現場向け新技術の普及の入口になっている。

04
「見つける・直す」の実装が進む─この夏の維持管理DX

前回の解説記事では、要修繕と判定しても着手できない「修繕ギャップ」と、それを埋めるNo Entry点検などの技術の芽を紹介しました。この夏は、そうした技術を「点検だけ」で終わらせず、補修・データ管理まで一気通貫で回す枠組みへ育てる動きが目立ちます。

埼玉県「工程一体化DXモデル」が10者体制に拡大

NTT東日本埼玉事業部などは2026年8月7日、埼玉県の下水道管路マネジメントシステムに関する共同研究で進める「工程一体化DXモデル」の実証を本格化させると発表しました。2026年3月に埼玉県・NTT東日本など計8者で始まった体制に、7月28日付でジャパン・インフラ・ウェイマーク(JIW)と埼玉県土木施設維持管理協会が新たに参画し、計10者体制となります。点検・調査(飛行式・浮流式ドローン)、解析(AIによる損傷確認。発表資料では検出精度80%以上と紹介)、補修(新素材・吹付け技術)、データ管理(共通プラットフォームでの一元管理)の4工程を連携させ、事後保全型から予防保全型への転換と県民への見える化を目指す枠組みです。JIWの浮流式ドローン「Waymark Boat」の導入で、飛行式ドローンでは難しかった小口径管路・高水位環境まで点検の適用範囲を広げる点も注目されます。将来的には全国の地方公共団体への横展開も視野に入れられています。

生成AIによる水中ポンプ監視がNETIS登録(セーフィー×MODE)

セーフィー株式会社とMODE, Inc.が共同開発した「BizStack Construction Apps 水中ポンプ監視App」が、2026年7月8日付で国土交通省のNETISに登録されました(登録番号SK-260003-A、発表は8月10日)。ポンプに後付けしたセンサーの電流値などから稼働状況を24時間監視し、生成AIが停止や異常挙動を検知してチャットやメールで通知、クラウド録画映像で現場の状況をすぐ確認できる仕組みです。トンネル・ダム・臨海部土木など排水が止まると工程全体が止まる現場での省人化・初動迅速化を狙ったもので、下水道管路そのものの技術ではありませんが、「現場に張り付かず、異常の兆候をAIが拾う」遠隔監視の実装が、公共工事の技術データベースに載る段階まで来たことを示す事例です。

下水道展’26に「管路診断ゾーン」「IT・DXゾーン」が新設

業界最大級の展示会「下水道展’26東京」(主催:公益社団法人日本下水道協会)が2026年8月4日から7日まで東京ビッグサイトで開催されました。今回は展示エリアに「管路診断ゾーン」と「IT・DXゾーン」が新たに設けられ、管路の点検・診断技術やデジタル技術が独立したゾーンとして扱われています。展示会の構成は業界の関心の重心を映す鏡です。「造る」中心だった下水道の世界で、「診断する・データで管理する」が主役級の位置に上がってきたことを象徴する変化といえます。

設備・保全担当者のためのチェックリスト

  • 災害時に「誰が直しに来るか」を確認する:自組織の設備が被災したとき、応援協定・保守契約・メーカー窓口のどれが動くのか。熊本地震の相互支援のように、復旧の担い手と連絡経路を平時に文書化しておくことが初動を左右します。
  • 排水・ポンプ設備を遠隔監視の候補に挙げる:止まると全体が止まるのに、目が届きにくい設備(排水ポンプ・受水槽・屋外機器)こそ遠隔監視の効果が大きい領域です。NETIS登録技術のような実績ある選択肢から検討できます。
  • 点検・診断・補修・記録の「分断」を探す:埼玉の工程一体化DXモデルの発想は民間設備にも応用できます。点検結果が補修計画や記録台帳とつながらず、担当や委託先ごとに分断されていないかを一度棚卸ししてみましょう。
  • 展示会・技術カタログで「診断」の選択肢を更新する:管路診断ゾーンの新設が示すように、診断技術の選択肢は毎年入れ替わります。国の点検支援技術性能カタログや展示会情報を年1回は見直す習慣が有効です。

まとめ

改正下水道法は2026年7月23日に公布され、最初の施行規定として「都道府県による災害復旧工事の代行」が8月17日に動き出しました。直前の令和8年熊本地震では、全国からの相互支援によって下水道の応急復旧が約2週間で完了し、「直す力を融通し合う」体制の重要性が実地で示されています。

一方で、埼玉県の工程一体化DXモデルや下水道展’26の新ゾーンが示すように、「見つける・直す・記録する」を一気通貫でつなぐDXの実装も本格化してきました。点検・診断・修繕・更新のサイクルを計画的に回すストックマネジメントの考え方は、下水道に限らずあらゆる設備保全に通じます。自組織の「災害時の復旧体制」と「工程の分断」を、この機会に一度点検してみてはいかがでしょうか。

よくある質問(FAQ)

Q. 改正下水道法はいつから施行されますか?

A. 改正下水道法は2026年7月23日に公布されました(令和8年法律第65号)。このうち「都道府県による災害復旧工事の代行」に関する規定が2026年8月17日に先行して施行されています。診断基準の法制化や維持管理状況の公表義務化など残りの柱の施行期日は、政令で順次定められます。

Q. 「災害復旧工事の代行」とはどんな制度ですか?

A. 災害時に、市町村が管理する公共下水道の復旧工事を、都道府県が代わって実施できるようにする制度です。技術者や体制の限られる被災市町村に代わって広域の主体が復旧を担うことで、復旧の迅速化を図ります。令和8年熊本地震で機能した全国の相互支援に、法律上の裏付けを与える位置づけといえます。

Q. 令和8年熊本地震で下水道はどのくらい被害を受けたのですか?

A. 国土交通省の発表によれば、八代市・宇土市・宇城市・氷川町の4自治体で約282kmの管路を対象に応急復旧調査が行われ、応急復旧が必要とされた8箇所の施設は2026年8月13日までにすべて応急復旧を完了しました。今後は本復旧に向けた調査が続けられます。

Q. 自治体の下水道の話は、民間の設備保全に関係ありますか?

A. あります。「災害時の復旧体制を平時に決めておく」「点検・診断・補修・記録の工程をつないで計画的に回す」という今回の論点は、工場やビルの設備保全にそのまま置き換えられる考え方です。特に排水ポンプなどの「止まると全体が止まる設備」の遠隔監視は、民間の現場でも導入が広がっています。
